DỰ ÁN SANDALS HUẾ HOÀN THÀNH 100% CỌC ĐẠI TRÀ, TIẾP TỤC DUY TRÌ MÔI TRƯỜNG THI CÔNG AN TOÀN
Trong tháng 04/2026, Ban Quản lý Dự án Sandals Huế tiếp tục ghi nhận nhiều kết quả tích cực trong công tác thi công và quản lý an toàn lao động. Dự án không chỉ hoàn thành các mục tiêu quan trọng về tiến độ mà còn duy trì hiệu quả văn hóa an toàn tại công trường, tạo nền tảng vững chắc cho các giai đoạn thi công tiếp theo.
Hoàn thành 100% công tác cọc đại trà

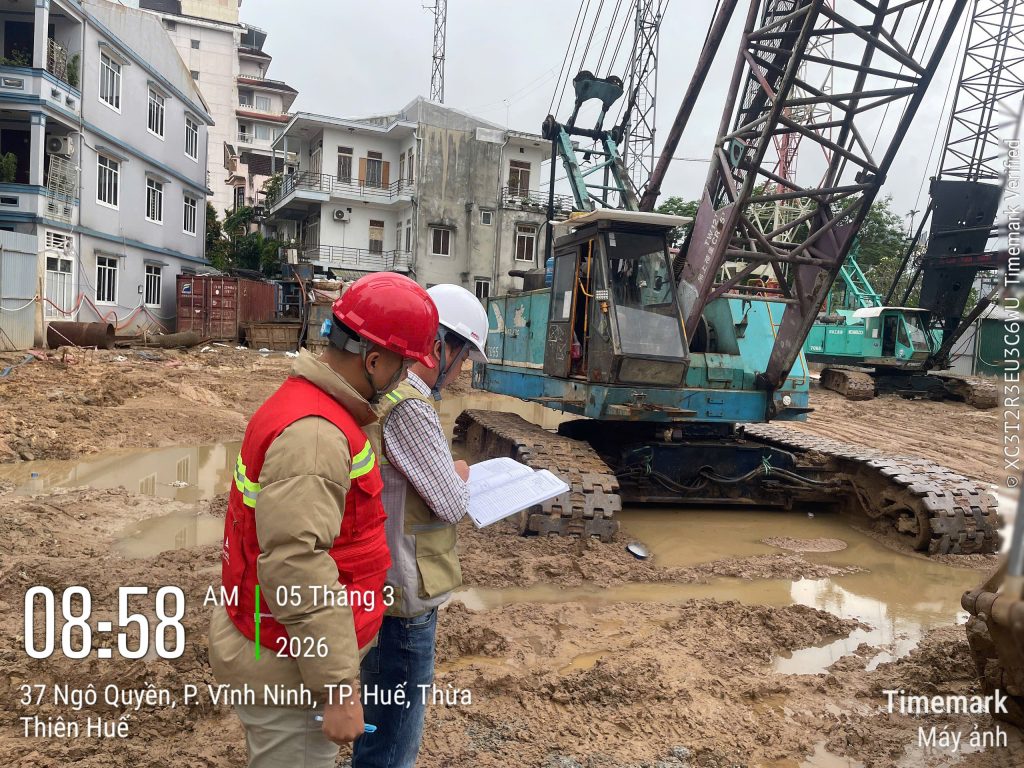

Một trong những dấu mốc nổi bật của dự án trong tháng là việc hoàn thành toàn bộ công tác thi công cọc đại trà với 83/83 cọc, đạt 100% khối lượng theo kế hoạch. Việc hoàn thành hạng mục nền móng quan trọng này đánh dấu bước chuyển tiếp sang các giai đoạn thi công kết cấu tiếp theo, đồng thời khẳng định sự quyết tâm của Ban Quản lý Dự án trong việc bám sát tiến độ tổng thể. Kết quả đạt được là cơ sở để dự án tiếp tục triển khai các hạng mục trọng điểm theo đúng lộ trình đã đề ra.

Trong tháng 05/2026, dự án đặt mục tiêu hoàn thành 100% công tác dầm đỉnh, móng cẩu tháp, đồng thời hoàn tất công tác đào đất và lấp hệ giằng lớp 1 nhằm chuẩn bị cho các giai đoạn thi công tiếp theo.
Ghi nhận cột mốc 3.500 giờ lao động an toàn
Song song với công tác thi công, dự án tiếp tục duy trì hiệu quả các hoạt động an toàn lao động và ghi nhận cột mốc 3.500 giờ thi công an toàn. Đây là kết quả của sự phối hợp chặt chẽ giữa Ban Quản lý Dự án, đội ngũ kỹ sư, giám sát và người lao động trong việc tuân thủ nghiêm túc các quy định về an toàn, sức khỏe và môi trường tại công trường. Thành tích này không chỉ phản ánh ý thức trách nhiệm của tập thể dự án mà còn góp phần xây dựng hình ảnh chuyên nghiệp và uy tín cho công trình.
Duy trì các hoạt động an toàn thường xuyên
Nhằm nâng cao nhận thức và phòng ngừa rủi ro trong quá trình thi công, chương trình Tool Box Meeting (TBM) tiếp tục được tổ chức nghiêm túc trước mỗi ca làm việc. Đây là hoạt động quan trọng giúp phổ biến các nội dung an toàn, nhận diện nguy cơ và đưa ra các biện pháp kiểm soát phù hợp cho từng hạng mục thi công.
Bên cạnh đó, chương trình “Thứ 7 Xanh” tiếp tục được duy trì thường xuyên nhằm giữ gìn vệ sinh công trường, nâng cao ý thức bảo vệ môi trường và xây dựng không gian làm việc gọn gàng, chuyên nghiệp.

Trong tháng, Ban Quản lý Dự án cũng tổ chức đợt khen thưởng lần thứ hai dành cho các công nhân chấp hành tốt nội quy an toàn lao động. Hoạt động này góp phần khuyến khích tinh thần trách nhiệm, lan tỏa văn hóa an toàn và tạo động lực tích cực cho toàn thể người lao động trên công trường.
Hướng tới các mục tiêu tiếp theo
Với những kết quả đạt được trong tháng 04/2026, Ban Quản lý Dự án Sandals Huế đang tiếp tục tập trung nguồn lực để hoàn thành các hạng mục trọng điểm theo kế hoạch tháng 05. Bên cạnh mục tiêu đảm bảo tiến độ và chất lượng thi công, dự án sẽ tiếp tục duy trì các hoạt động an toàn lao động, xây dựng môi trường làm việc chuyên nghiệp và phát triển văn hóa an toàn bền vững tại công trường.
Sự quyết tâm của tập thể Ban Quản lý Dự án cùng tinh thần trách nhiệm của đội ngũ cán bộ, kỹ sư và người lao động sẽ là nền tảng quan trọng để Sandals Huế tiếp tục hoàn thành các cột mốc mới trong thời gian tới.
