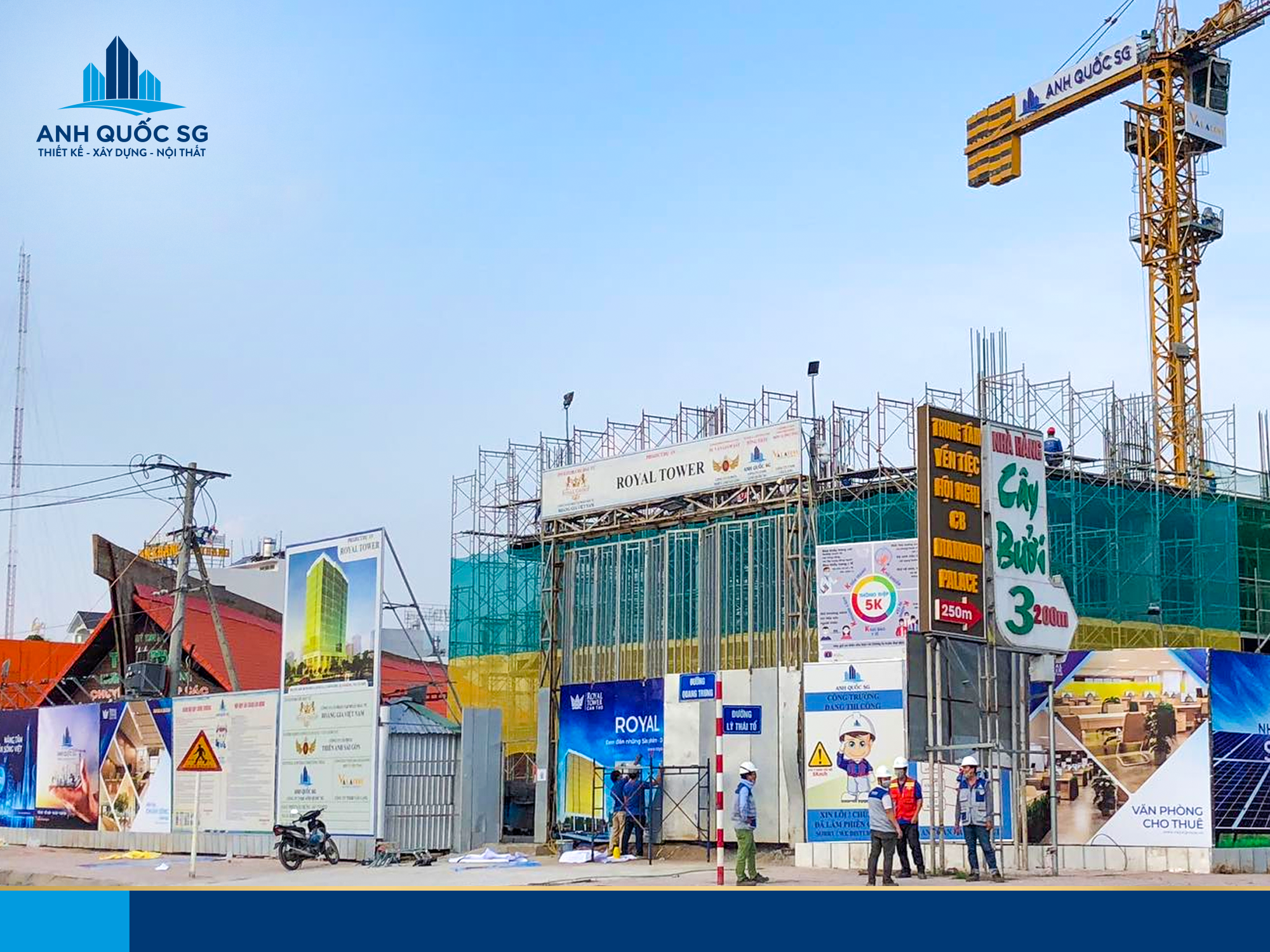

ROYAL TOWER CẦN THƠ –KHÍ THẾ TRÊN CÔNG TRƯỜNG XÂY DỰNG NHỮNG NGÀY CẬN TẾT NGUYÊN ĐÁN 2022

Những ngày này, mặc dù cận tết Nhâm Dần 2022 nhưng khí thế thi công tại dự án  Royal Tower Cần Thơ vẫn đang diễn ra rất sôi động. Hàng trăm công nhân, kỹ sư vẫn đang miệt mài làm việc hết sức khẩn trương vào những ngày giáp Tết, với quyết tâm cao là đảm bảo đúng tiến độ xây dựng đề ra.

Ban QLDA Royal Tower Cần Thơ báo cáo nhân lực và công việc tại dự án, được cập từ ngày 21/01/2022 – 24/01/2022 với các hạng mục công việc chi tiết như sau:

I. Cập nhật 21/01/2022:

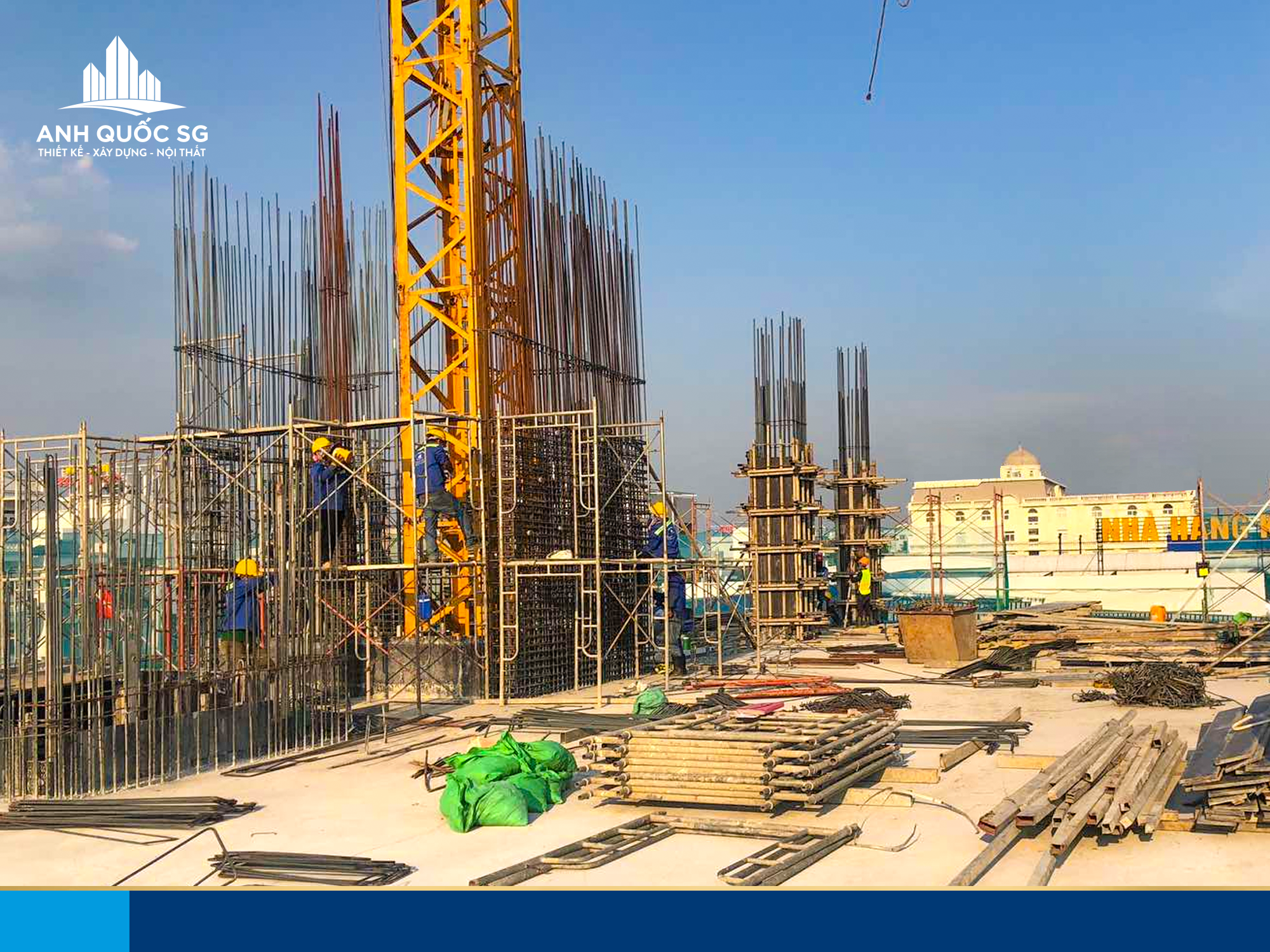

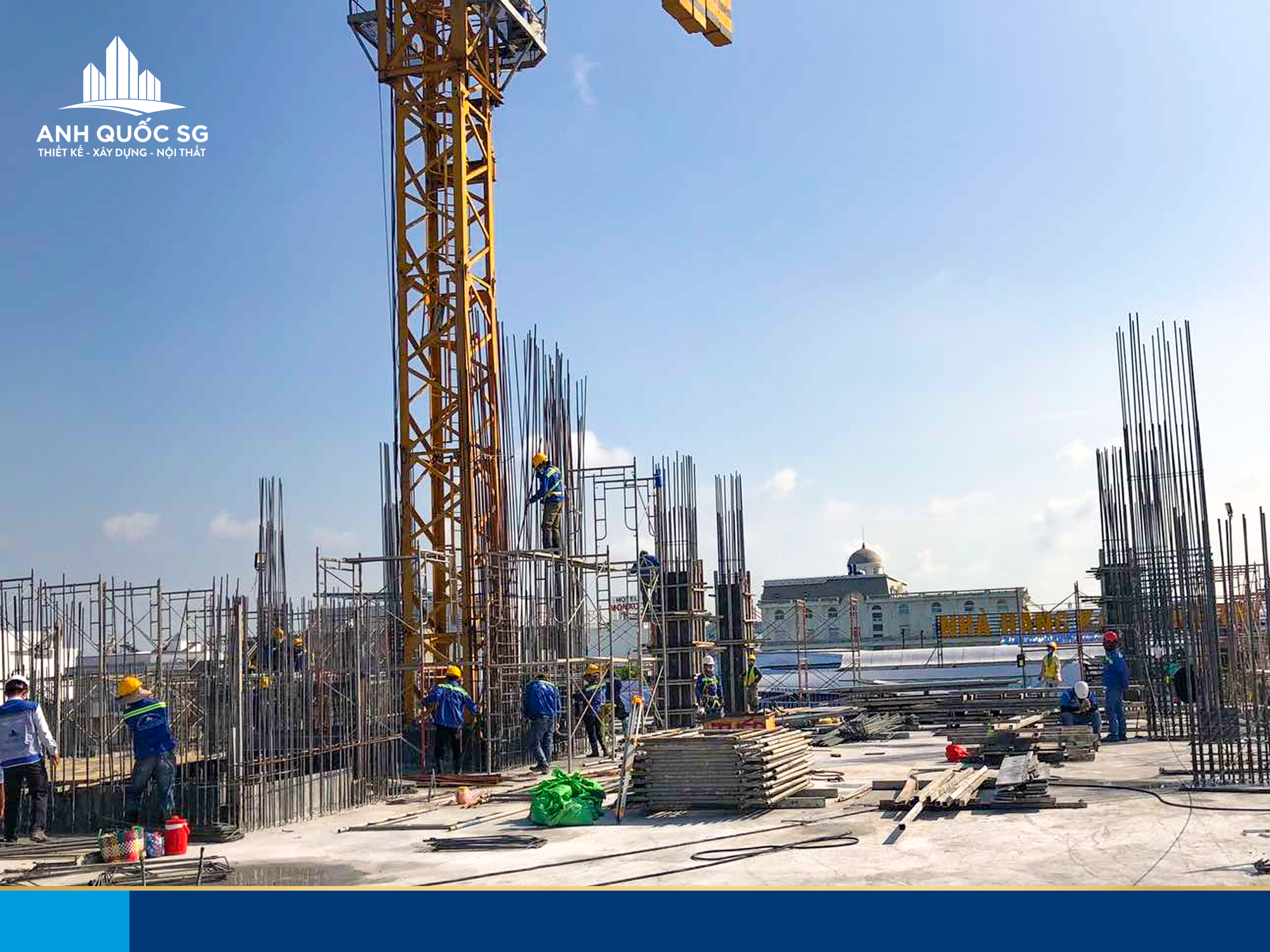

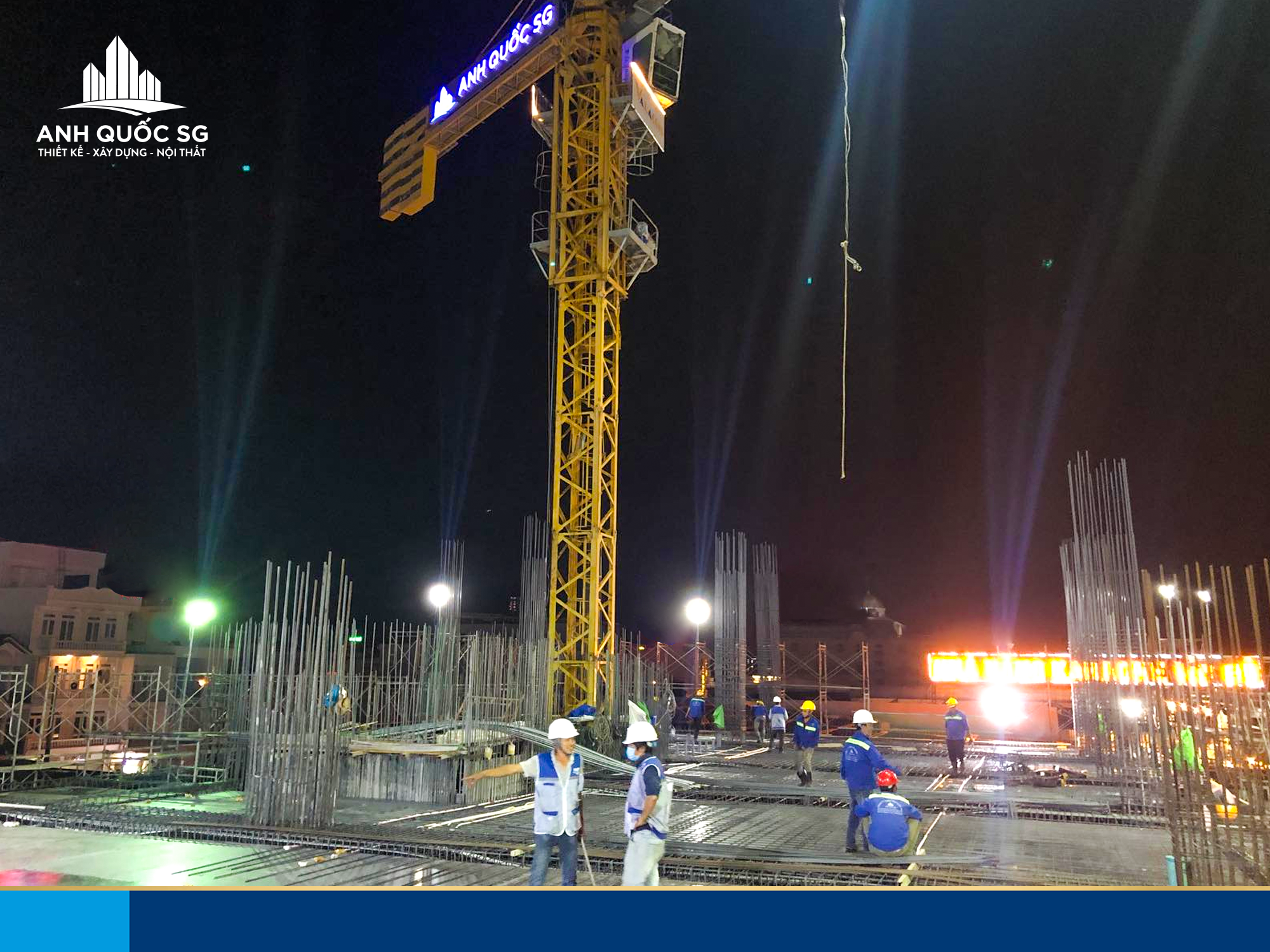

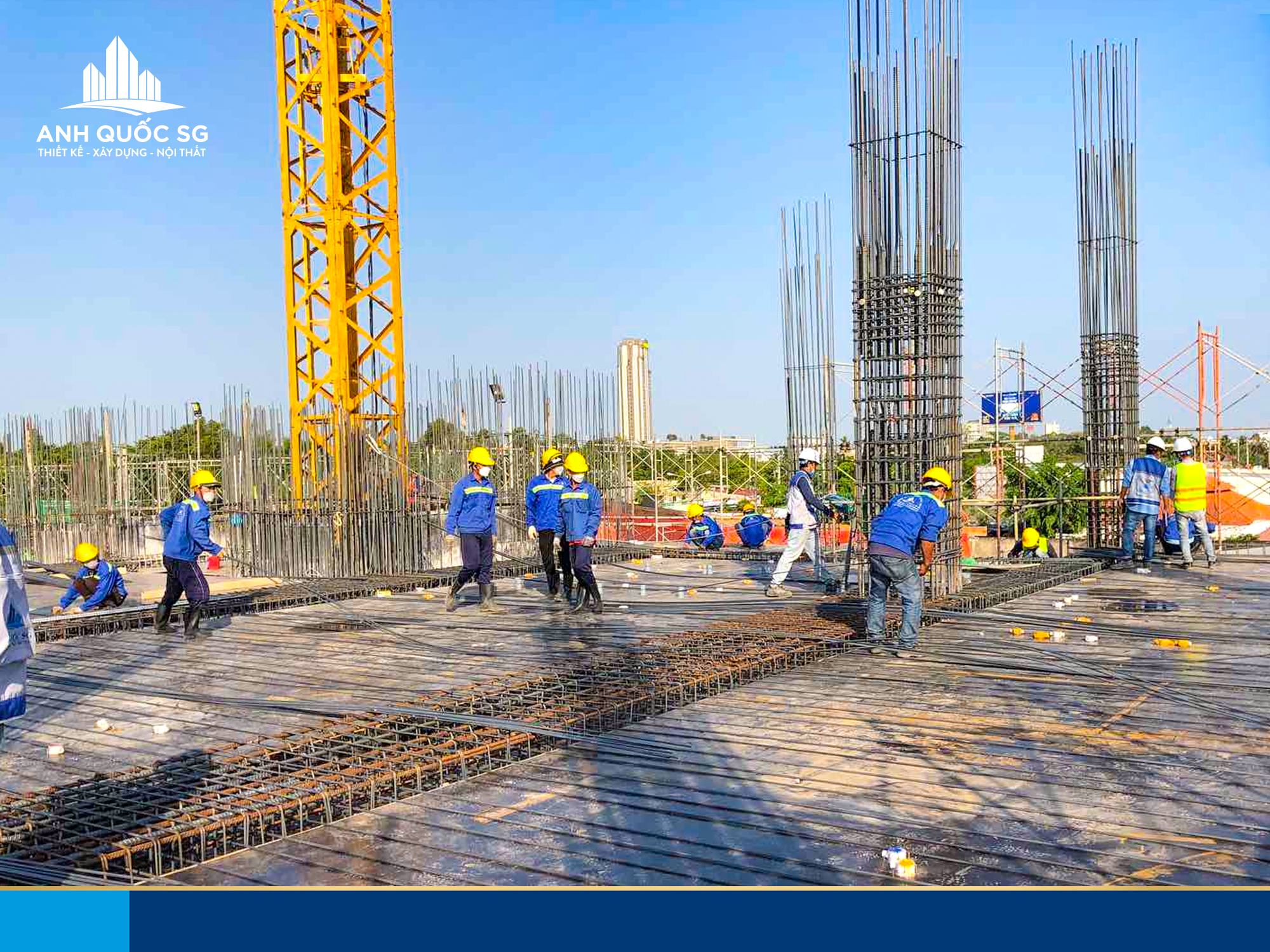

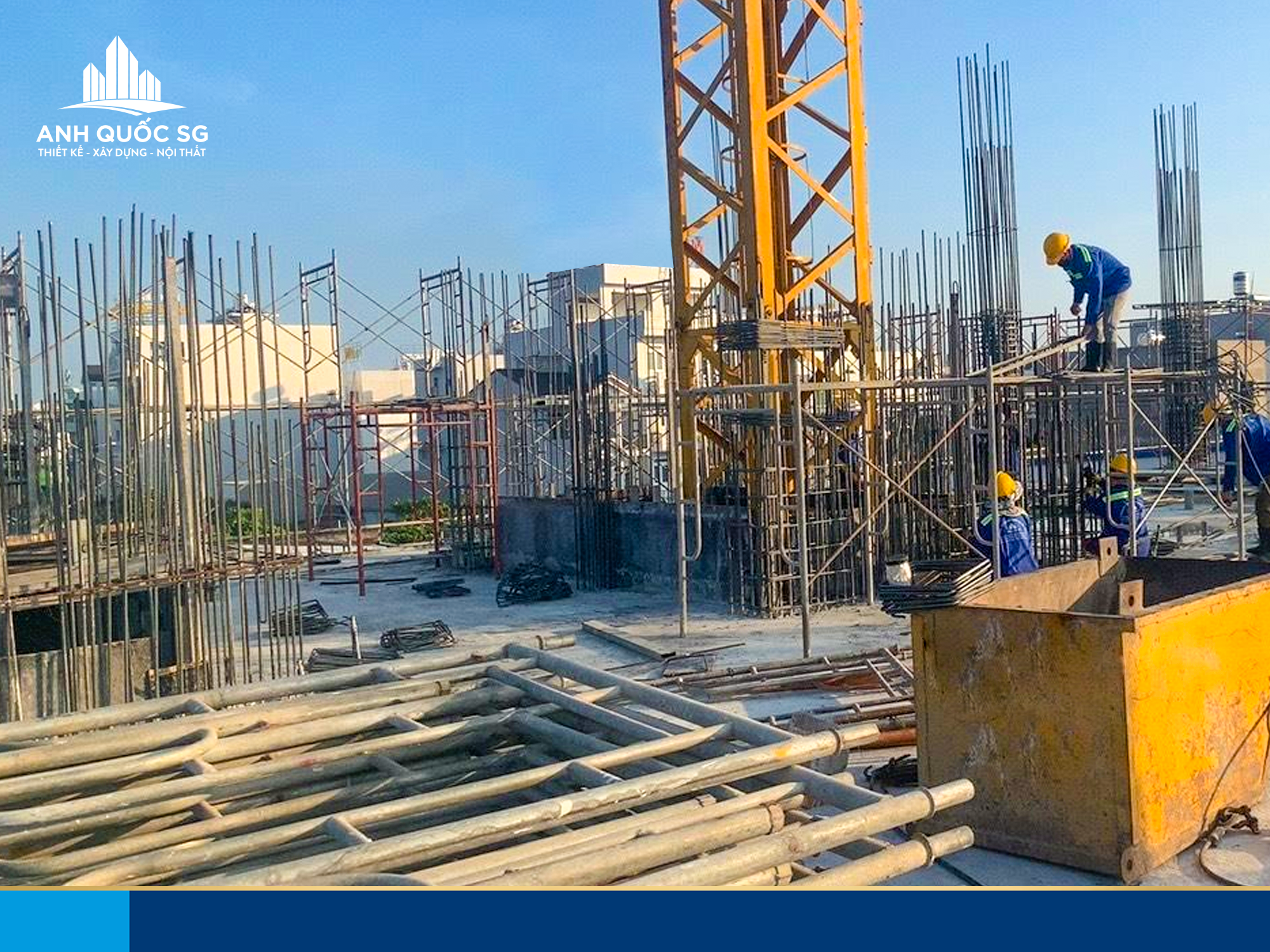

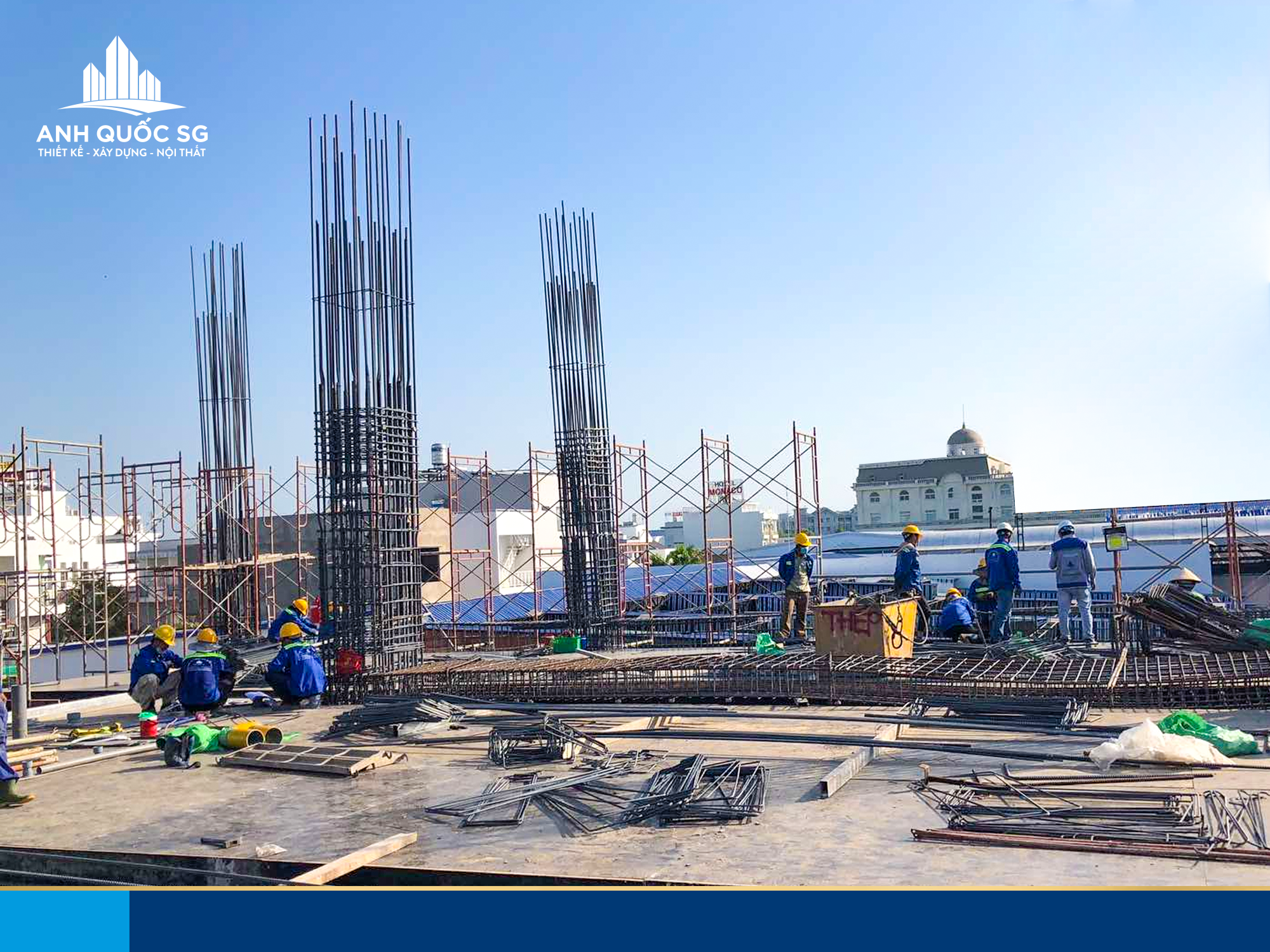

1. Thi công xây dựng

+ GCLD ván khuôn dầm sàn tầng 03 : KLLK/KLTH:80/100%

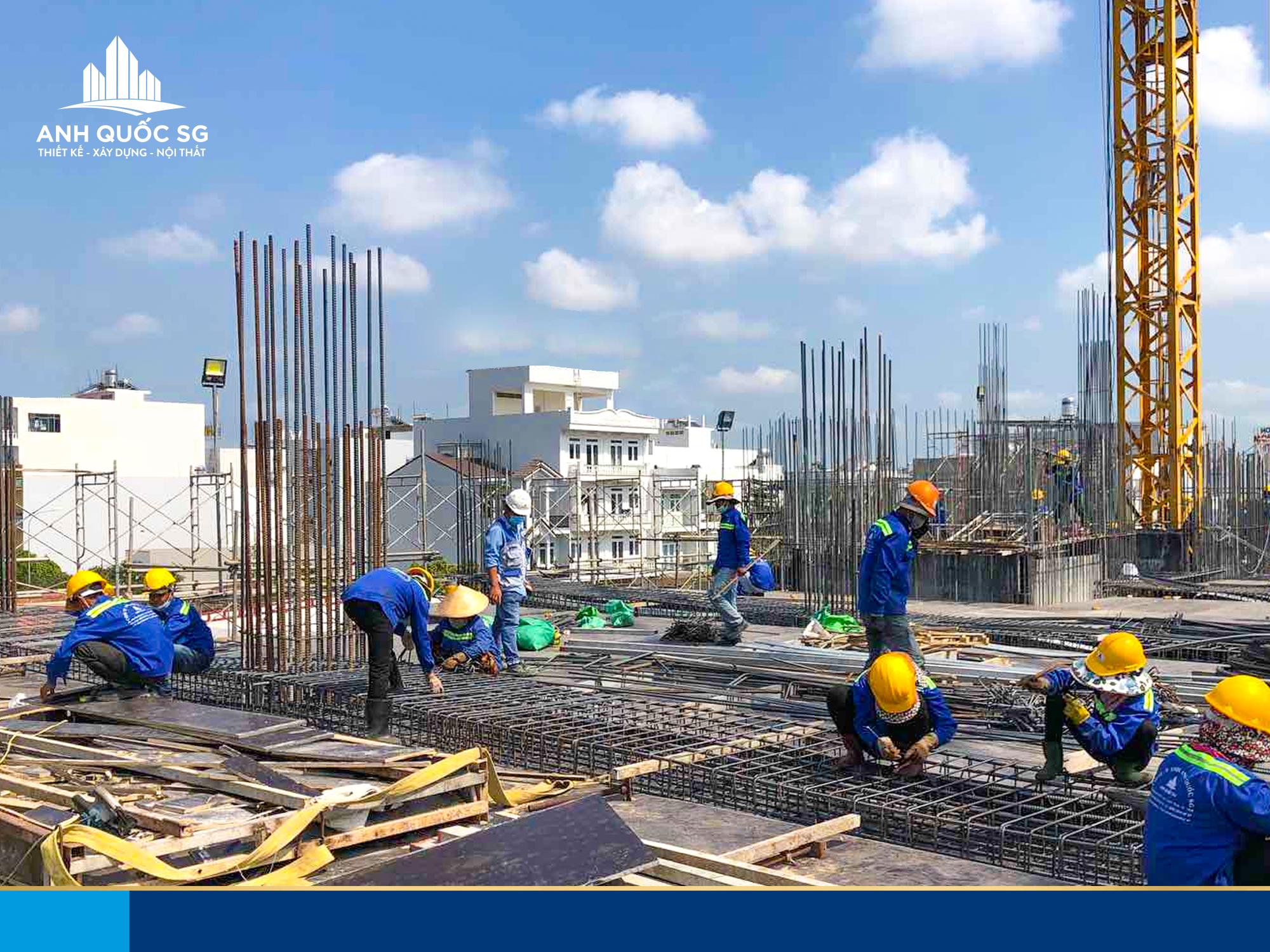

+ GCLD cốt thép dầm sàn tầng 03: KLLK/KLTH : 70/100%

+ GCLD cáp DUL tầng 03 : KLLK/KLTH : 50/100%

+ Đo độ giãn dài cáp DUL dầm tầng 02 sau khi căng: KLLK/KLTH: 100/100%

+ Thi công lắp biển quảng cáo mặt đường Quang Trung & Lý Thái Tổ: KLLK/KLTH:70/100%

+ Tháo ván khuôn đáy dầm sàn tầng 01 và bể nước : KLLK/KLTH : 30/100%

+ Nhập vật tư thép Hòa Phát và lấy mẫu thí nghiệm : KLLK/KLTH : 100/100%

+ Dọn dẹp mặt bằng, vệ sinh công trường, máy móc, thiết bị, tách thép.

+ Nghiệm thu cốt thép dầm tầng 03 : KLLK/KLTH : 100/100%

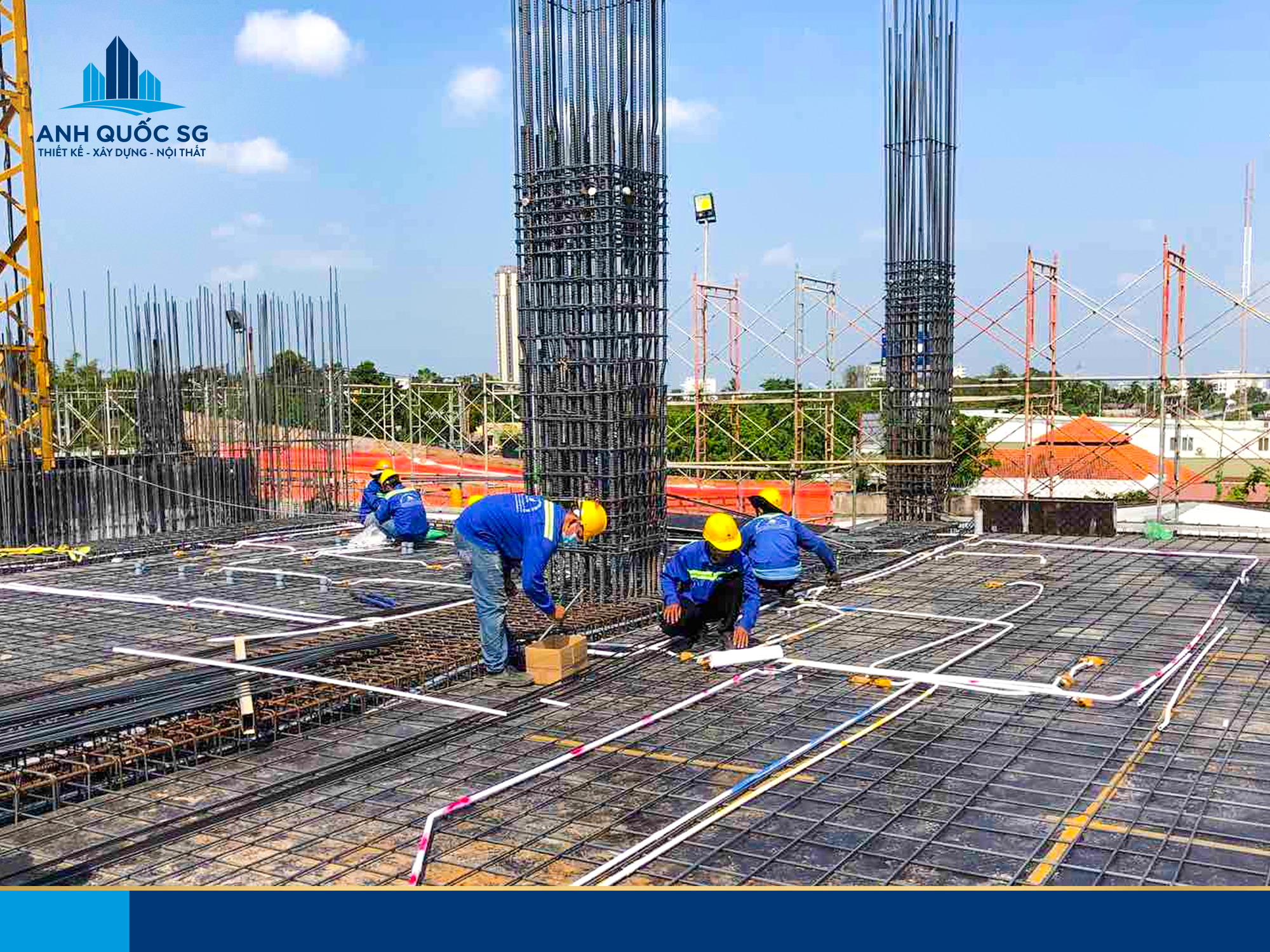

2. Thi công Cơ Điện

+ Lắp đặt ống sleeve nước.

+ Định vị và đặt box điện

+ Rãi ống điện cho sàn tầng 03

3. Thi công hệ thống PCCC

+ Đi ống chờ báo cháy, âm thanh, chiếu sáng sự cố.

II. Cập nhật 24/01/2022:

  1. Thi công xây dựng

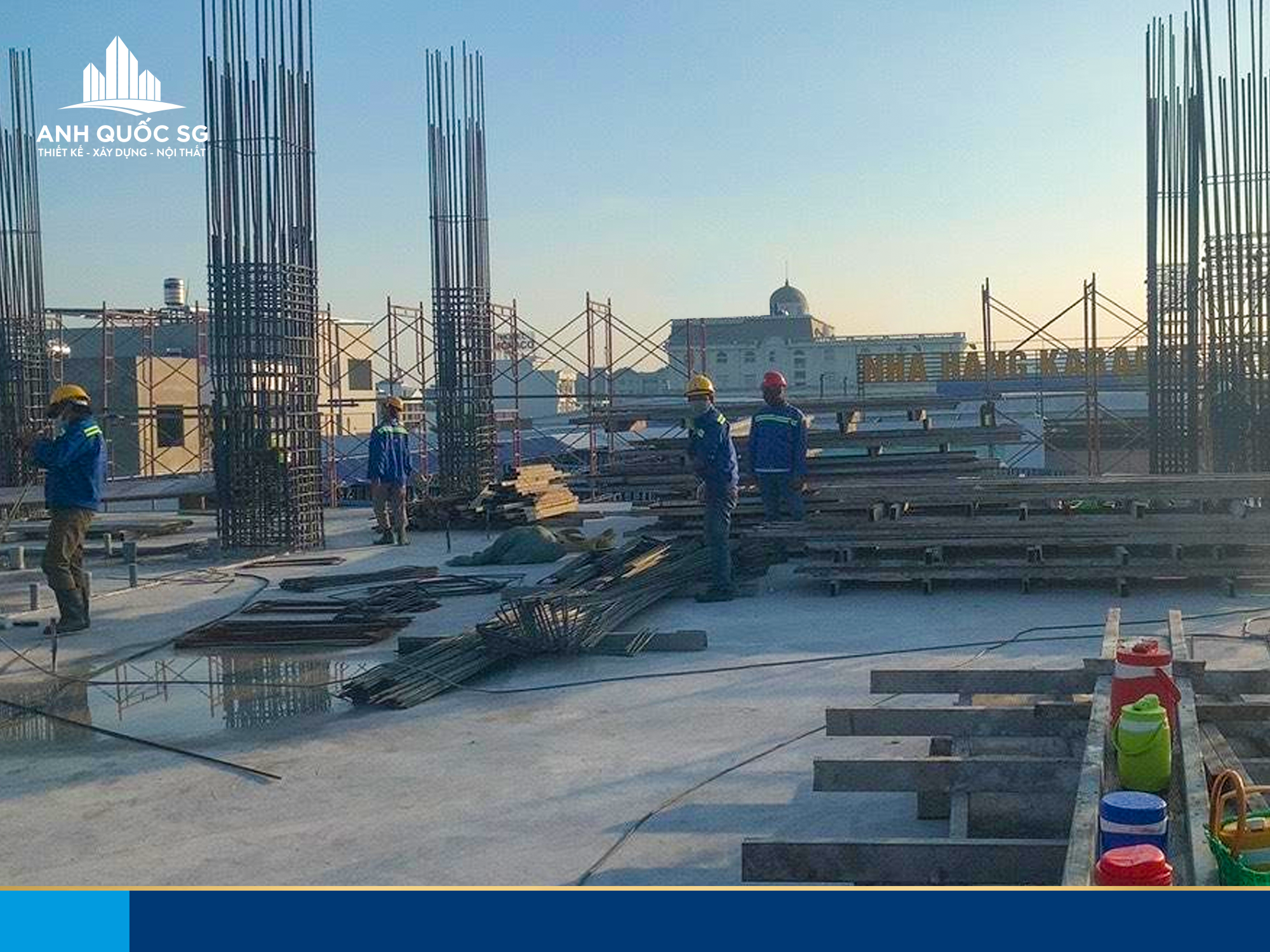

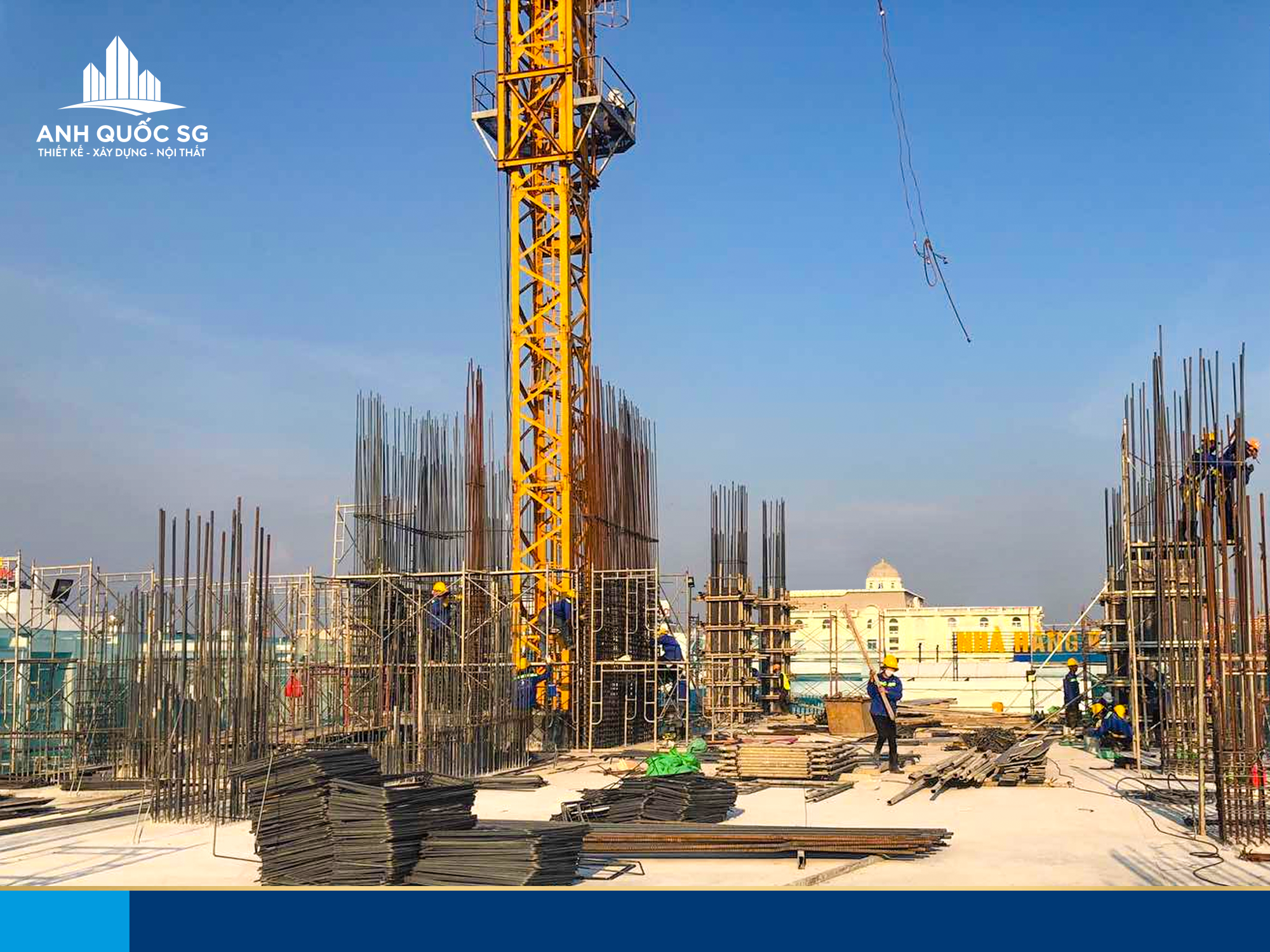

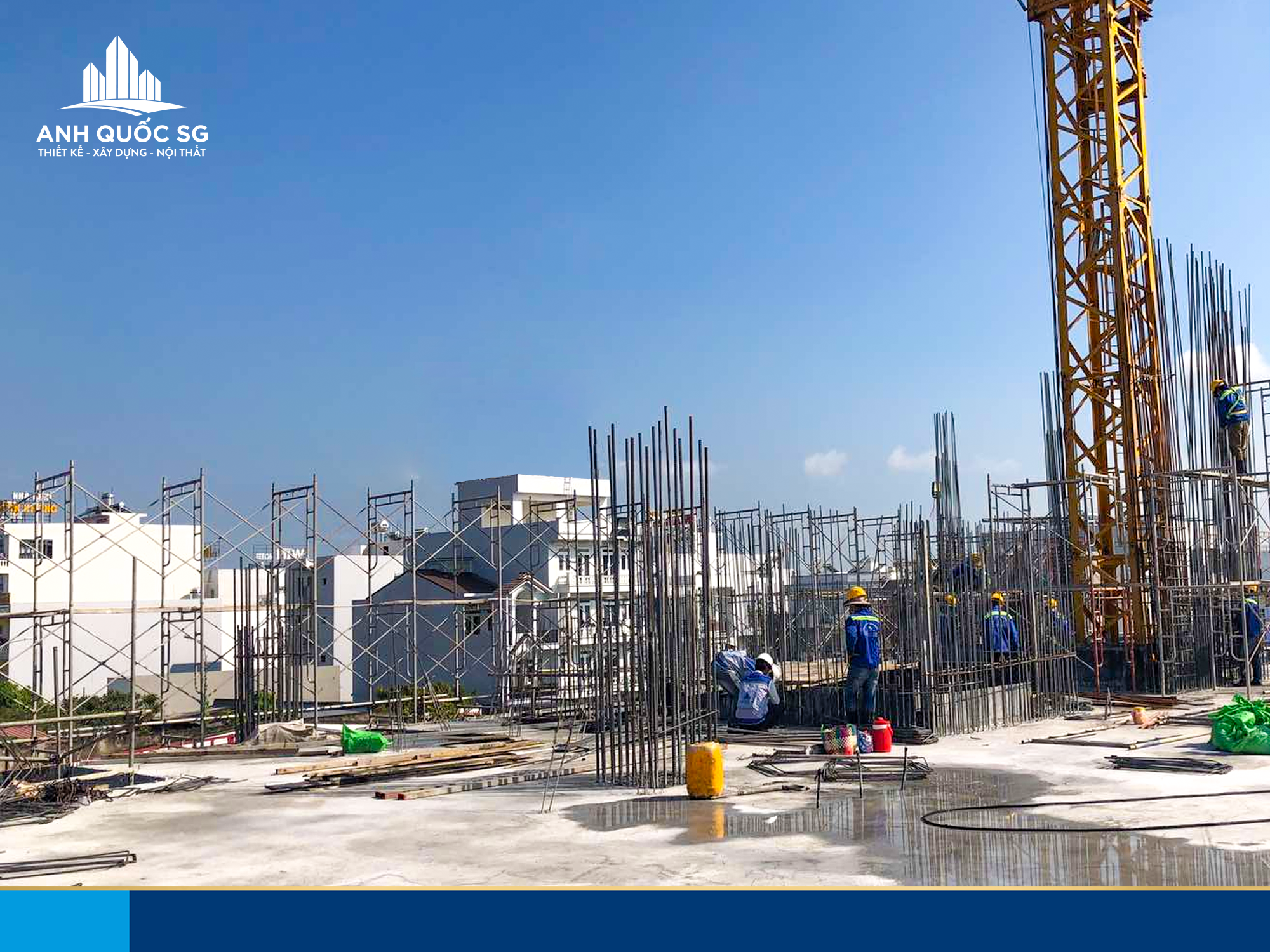

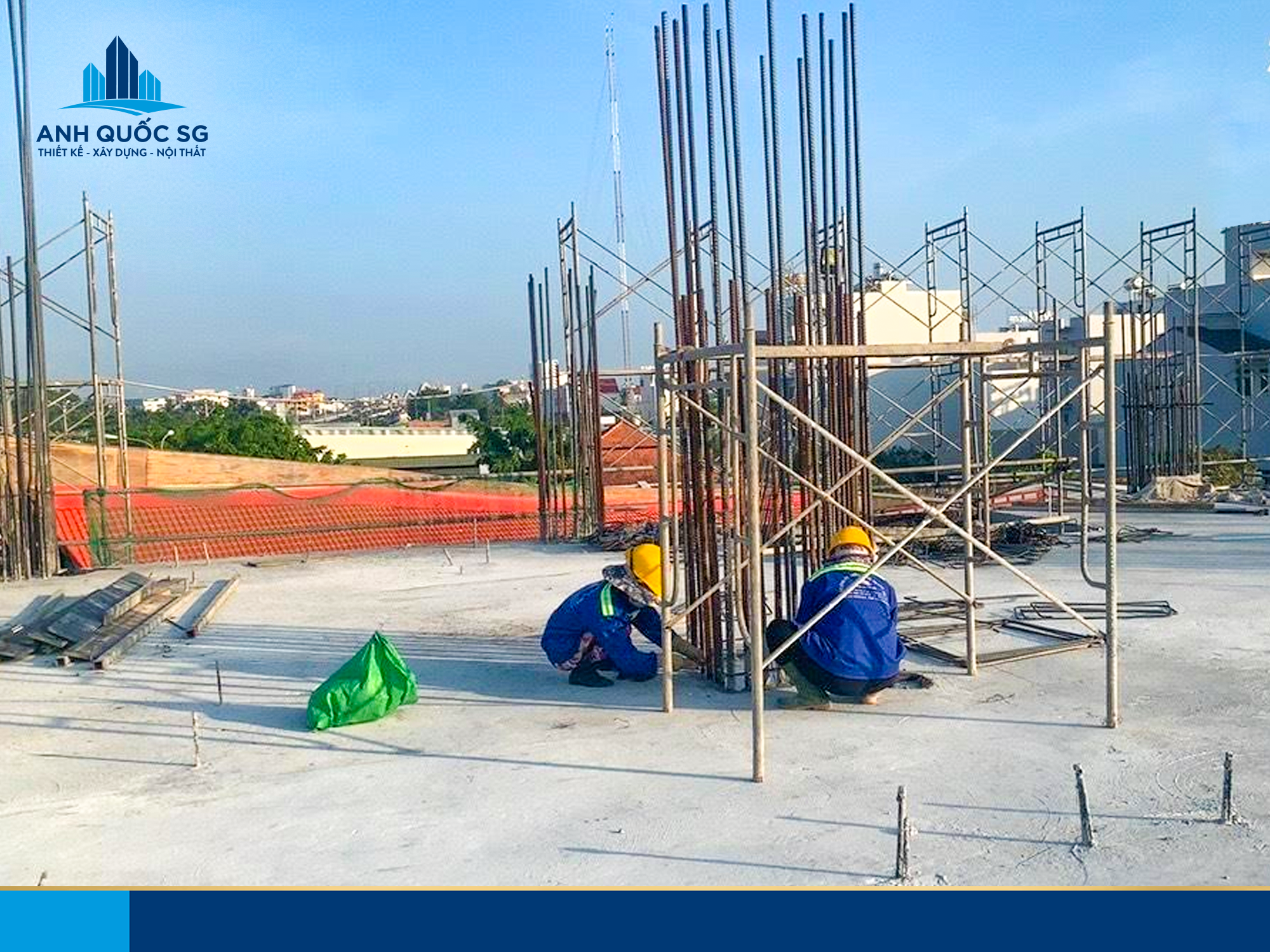

+ GCLD cốt thép cột 03 : KLLK/KLTH:30/100%

+ GCLD ván khuôn cột tầng 03: KLLK/KLTH : 30/100%;

+ GCLD cốt thép cột vách thang máy tầng 03.

+ GCLD ván khuôn cột vách tầng 3

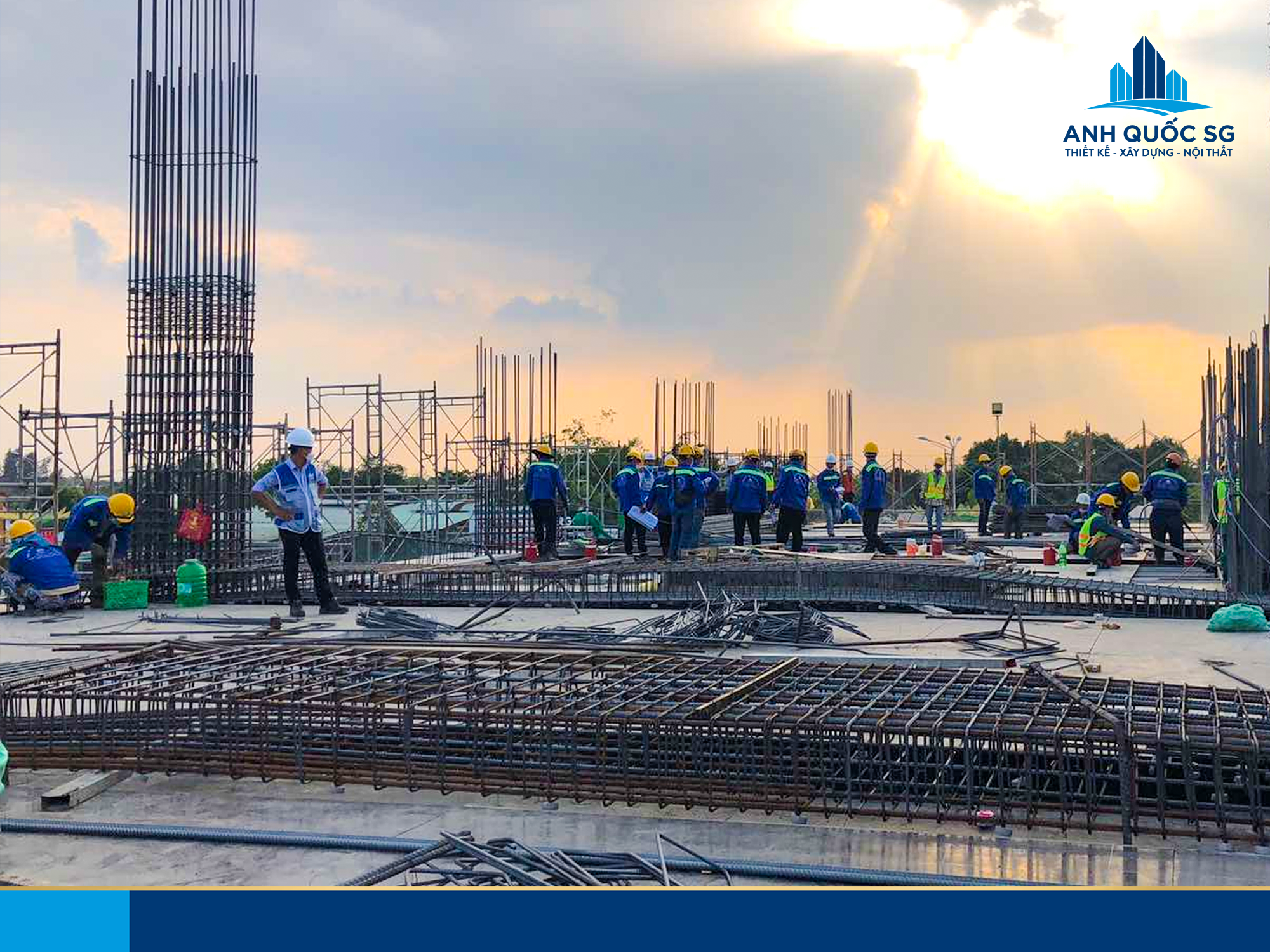

+ Vệ sinh tiến hành đổ bê tông cột tầng 03

+ Nghiệm thu cốt thép, ván khuôn cột tầng 03 : KLLK/KLTH : 30/100%;

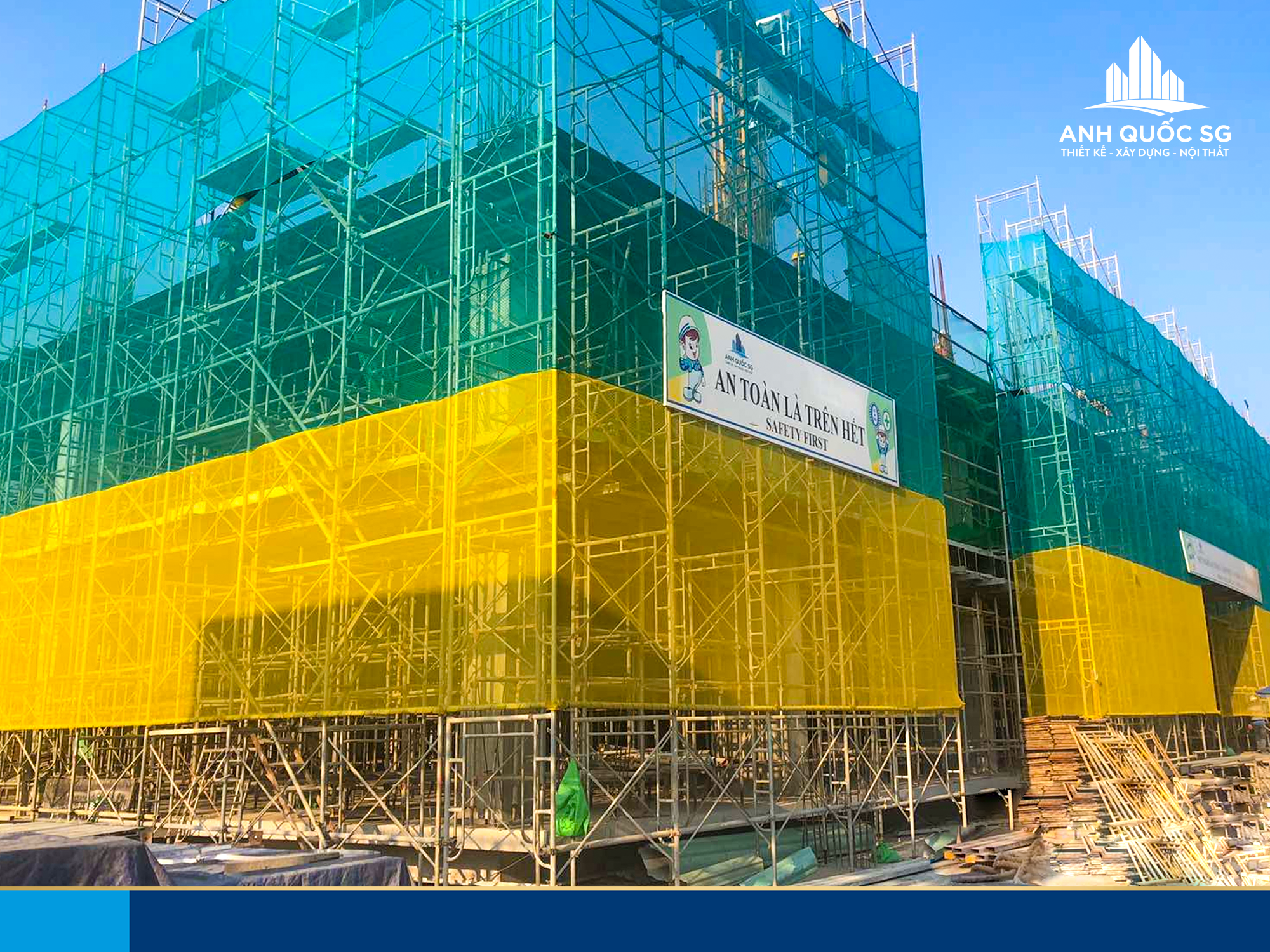

+ lắp dựng giàn giáo bao che từ tầng 03 lên tầng 4 : KLLK/KLTH : 100/100%;

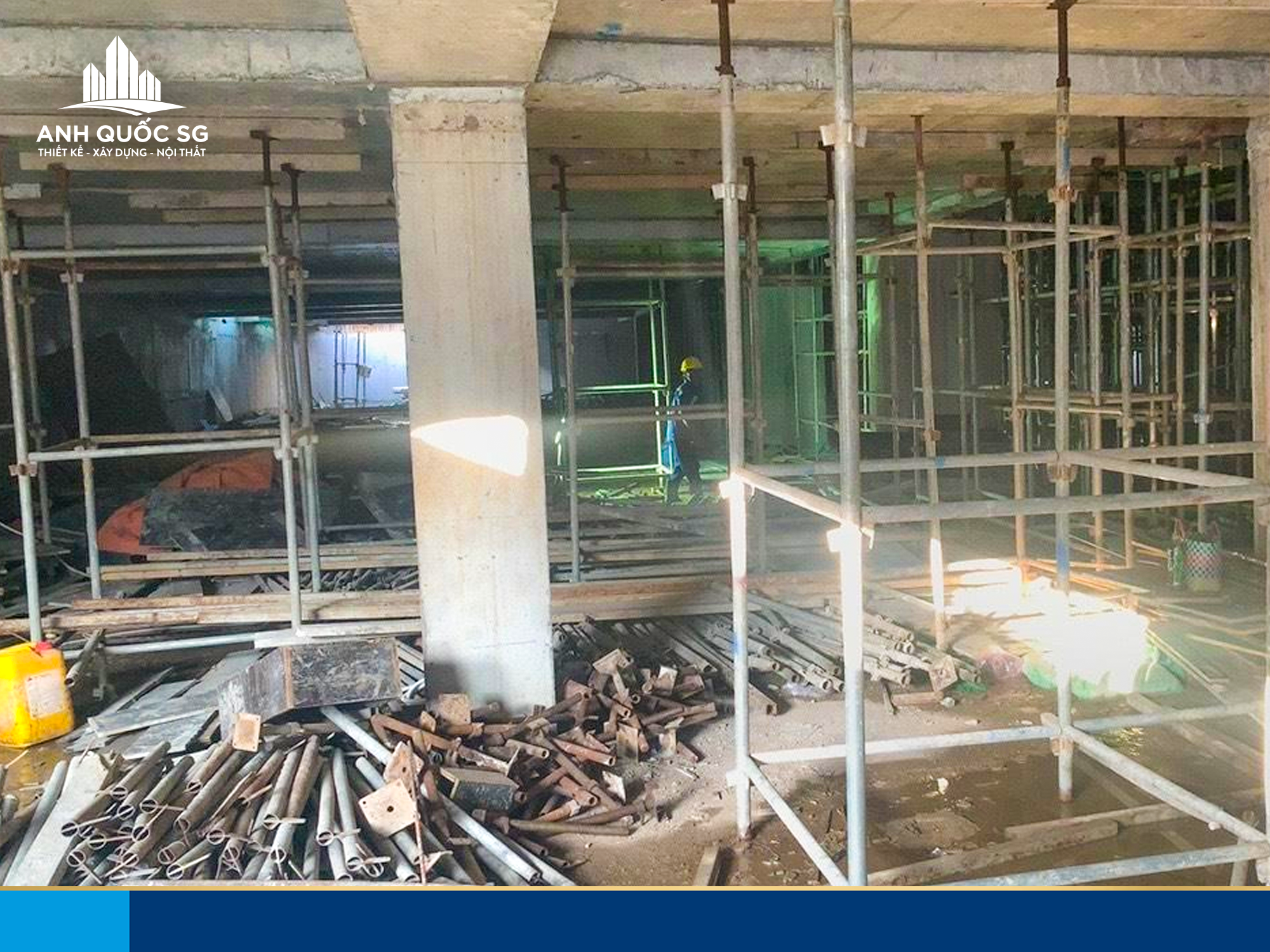

+ Tháo ván khuôn dầm sàn tầng 1 và đáy bể nước: KLLK/KLTH: 80/100%

+ Vệ sinh đường ống và bơm vữa cáp DUL tầng 01: KLLK/KLTH: 100/100%

+ Dọn dẹp mặt bằng, vệ sinh công trường, máy móc, thiết bị, tách thép.

  1. Thi công Cơ Điện

+ Xử lý vệ sinh hiện trường.

  1. Thi công hệ thống PCCC

+ Đi ống chờ báo cháy, âm thanh, chiếu sáng sự cố.

+ Nghiệm thu ống chờ, hệ thống báo cháy, âm thanh, chiếu sáng và sự cố sàn tầng 03

Tết Nguyên đán Nhâm Dần 2022 đang tới gần, nhưng không khí làm việc trên công trường thi công của dự án vẫn diễn ra hết sức sôi động, khẩn trương, thể hiện được ý thức trách nhiệm của nhà thầu thi công Anh Quốc SG và đội ngũ cán bộ kỹ sư, công nhân lao động với mục tiêu đảm bảo dự án được thi công đúng tiến độ và chất lượng.

Royal Tower Cần Thơ được chính thức khởi công xây dựng vào đầu tháng 06/2021, gồm 12 tầng nổi và 1 tầng hầm, tổng diện tích sàn xây dựng là 12.689m2. Sau gần 5 tháng tạm hoãn vì dịch bệnh, Royal Tower Cần Thơ tiếp tục được thi công, dự kiến đến Qúy IV-2022 sẽ đưa vào hoạt động.
